PMSmart助陕一建三公司熙越薹项目精细化管理升级,创106.8万经济效益

项目描述

陕西建工第一建设集团有限公司三公司熙越薹项目二期作为住宅项目(拟建 1-5# 楼住宅,剪力墙结构,地上 18 层、地下 1 层,单体最大面积 11279.15㎡),始终以 “提升项目管理精度、强化成本管控能力” 为核心目标。项目通过引入 304永利集团PMSmart 系统,聚焦钢筋优化管理与混凝土损耗管理两大关键环节,系统性升级管理能力,实现从 “被动应对问题” 到 “主动创造效益” 的转变,最终为项目新增 106.8 万元经济效益。

项目管理能力升级+应用创效详细情况介绍

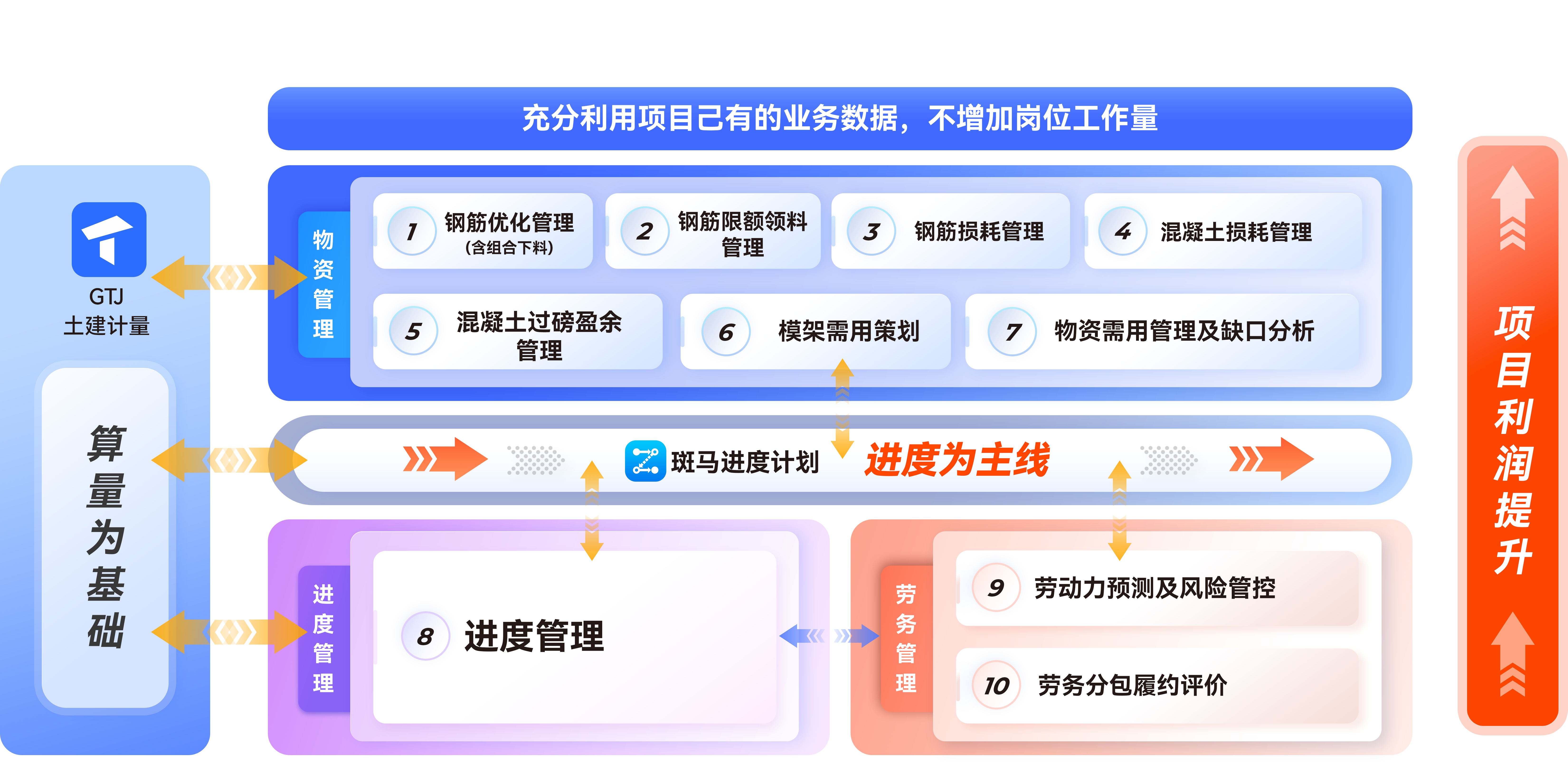

一、PMSmart 钢筋优化管理:以 “数字化 + 精准化” 管理能力升级,筑牢成本优化根基

项目摒弃传统 “事后核对、问题整改” 的模式,通过 PMSmart 系统实现 “GTJ 模型文件 +劳务翻样料单” 的自动化上传将预算人员与劳务技术人员的业务数据拉通分析,自动帮项目摸清相关楼栋、楼层、构件、不同钢筋类型的钢筋优化情况,这一举措显著提升了项目对钢筋预算收入、成本支出的精准把控能力,从源头减少量差损耗,直接转化为利润增量。


(一)基础层管控:提升数据比对与标准统一能力,规避源头损耗

针对基础层核心构件,项目通过 PMSmart 系统的数据分析能力,建立 “预算模型 - 翻样料单” 的实时比对机制,精准锁定量差风险点,并通过管理标准统一实现成本优化:

  • 筏板钢筋管控

    系统自动识别出筏板钢筋量差 3.673t,项目随即升级 “计算标准统一 + 模型优化” 管理方式 —— 一方面规范搭接计算(模型原按 720mm、翻样按 800mm,统一执行标准后减少翻样多算);另一方面优化主楼与车库交接处钢筋排布(模型原直接封边,调整为翻样 “伸入车库” 的合理方案,补充 16 钢筋预算漏算量),通过管理动作修正,避免了 3.673t 钢筋的成本浪费。

  • 集水坑钢筋管控

    借助PMSmart系统数据对比,项目发现集水坑钢筋量差 1.631t(翻样较预算多算)。针对 “预算漏画” 问题,项目升级 “图纸审核 + 模型校验” 管理流程 —— 将结构图、建筑图、翻样排布图纳入协同审核体系,提前排查图纸缺失问题,同步优化 GTJ 模型绘制精度,确保集水坑钢筋预算与实际需求精准匹配,挽回 1.631t 钢筋的成本损失。


(二)负一层管控:强化区域界定与参数校准能力,减少过程偏差

负一层作为人防重点区域,钢筋配置复杂,项目通过 PMSmart 系统提升 “区域标准界定 + 钢筋参数校准” 管理动作,有效降低量差:

  • 墙体钢筋管控

    针对人防区墙钢筋量差 15t(因人防区范围理解不一致导致),项目建立 “多方协同确认” 管理动作机制—— 联合监理、甲方明确人防区范围边线标准(不再仅按图纸名称区分 “人防墙 / 普通墙”),同时统一人防墙 16/18 大直径钢筋的下料标准,既保障了工程质量,又避免了因界定模糊导致的成本超支。

  • 楼板钢筋管控

    系统监测到负一层板钢筋量差 3.2t 后,项目快速升级 “参数动态调整” 管理能力 —— 针对人防区底筋锚入梁内长度不足问题,调整模型参数补充长度;针对 XY 方向钢筋翻样多算 1 根的问题,优化料单下料根数标准,通过 “模型 + 料单” 双向校准,实现 3.2t钢筋的精准管控。


(三)标准层管控:深化构件细节管理能力,挖掘隐性利润空间

标准层构件类型多、细节要求高,项目通过 PMSmart 系统聚焦连梁、框梁、楼板等构件,以 “细节管控升级” 挖掘利润增量:

  • 连梁钢筋管控

    PMSmart系统识别出连梁总面差 1.274t(其中 LL3 面差 0.469t),项目随即优化 “构件参数设置 + 信息补充” 管理流程 —— 为 GTJ 模型补充腰筋(解决直径 10 钢筋量差 0.021t)、设置拉钩(补充直径 10 钢筋量差 0.004t)、校准直径 18 钢筋下料长度(修正量差 0.013t)、添加折线 / 交叉钢筋(补充直径 25 钢筋量差 0.431t),通过全细节管控,将连梁钢筋损耗降至最低。

  • 框梁钢筋管控

    针对 KL5 框梁 0.034t 量差,项目建立 “翻样 - 模型双向核验” 管理机制 —— 对比发现 GTJ 模型漏算直径 6 拉钩与直径 10 腰筋后,快速明确责任分工,同步优化模型与料单数据,避免隐性成本流失。

  • 楼板钢筋管控

    系统监测到楼板钢筋量差后,项目通过表格化录入板底加筋(补充直径 12 钢筋量差 0.133t)、在 GTJ 模型中新增大跨度板温度筋(补充量差 0.316t),进一步完善钢筋管控体系。

通过上述钢筋优化管理能力升级,项目按 18 层整楼测算,单楼钢筋管理创效 20.24 万元,为利润提升奠定核心基础。


二、PMSmart 混凝土损耗管理:以 “动态监测 + 供应商优化” 管理能力升级,严控成本浪费

混凝土作为项目核心耗材,传统 “按小票结算、事后统计” 模式易导致损耗失控。项目通过 PMSmart 系统建立 “实时监测 + 问题溯源 + 整改闭环” 的全流程管理方式,显著提升混凝土损耗管控能力,有效减少成本浪费。


(一)动态监测能力升级:精准识别损耗风险

项目借助 PMSmart 系统,实时对比混凝土 “预算量 - 小票量” 数据,快速锁定损耗异常:负一层混凝土小票总量超预算 82 方(其中 5 号楼超 30 方、1 号楼超 52 方),且存在高标号混凝土超打问题。系统的动态监测功能,让项目摆脱了 “滞后发现、被动应对” 的困境,为及时整改赢得时间。


(二)供应商与过程管理能力升级:构建整改闭环

针对监测发现的问题,项目从 “供应链管控 + 过程监管” 双维度升级管理能力,形成整改闭环:

  • 供应商管理优化

    针对 “供应商每车亏方、项目无有效核验” 导致的总量超用问题,项目计划升级供应商合作模式 —— 比如供应商,调整结算机制等(从 “按小票结算” 转向 “按实际核验量结算”),从源头降低供应商违约风险。

  • 过程监管强化

    针对 “高标号混凝土超打” 问题,项目完善 “浇筑前拦截 + 分包监管” 管理流程 —— 在混凝土浇筑前增设 “标号核对 + 用量确认” 环节,避免错用高标号;同时对分包单位予以警告并重新技术交底,强化总包监管责任,杜绝过程浪费。

通过混凝土损耗管理能力升级,仅 5 号楼负一层便实现 1.12 万元的成本节约(30 方 ×350 元 / 方 + 70×10 元),进一步增厚项目利润。



管理能力升级的核心价值:实现项目利润规模化增长

通过 PMSmart 系统在钢筋、混凝土两大环节的管理能力升级,5 号楼单楼创效达 21.36 万元(钢筋 20.24 万元 + 混凝土 1.12 万元)。按此管理标准推广至 5 个单体楼栋后,项目合计创效 106.8 万元,实现了 “管理能力→成本优化→利润增长” 的良性循环。

项目技术负责人薛欢表示,PMSmart 系统的应用,本质是项目管理能力从 “粗放式” 向 “精细化” 的升级 —— 通过数字化工具赋能,项目不仅实现了成本的精准管控,更构建了可复制的 “管理创效” 模式,为后续项目的利润提升提供了核心借鉴。
